蚌浮段行洪区香浮段西段工程9月份简讯
来源:杨丁杰 发布日期:2018-10-09 p >
施工Ⅶ标:本月主要完成河道疏浚土方约
2.5
万
m
3
,累计完成河道疏浚
196.5
万
m
3
,累计完成占合同量的
96.8%;
完成固脚混凝土浇筑
64m
3
,累计完成固脚、压顶及隔埂混凝土浇筑
340.8m
3
,
占合同量的
31.6%;
完成瓜子片铺设
m
3
,
累计完成瓜子片垫层铺设
450m
3
,
占合同量的
20.2%
;完成预制块护坡铺设
60m
3
,累计完成预制块护坡铺设
540m
3
,累计占合同量的
20.2%
;累计完成新堤土方填筑
21.1
万
m
3
,
累计完成占合同量的
75.2%;
累计完成植树
1500
棵,占合同量的
23.7%
。
施工
XX
标
:
本月完成河道疏浚土方
19
万
m
3
,累计完成河道疏浚
265.5
万
m
3
,累计完成占合同量的
91.9%
;累计完成新堤土方填筑
39.5
万
m
3
,
累计完成占合同量的
89.8%
。
施工
XXIX

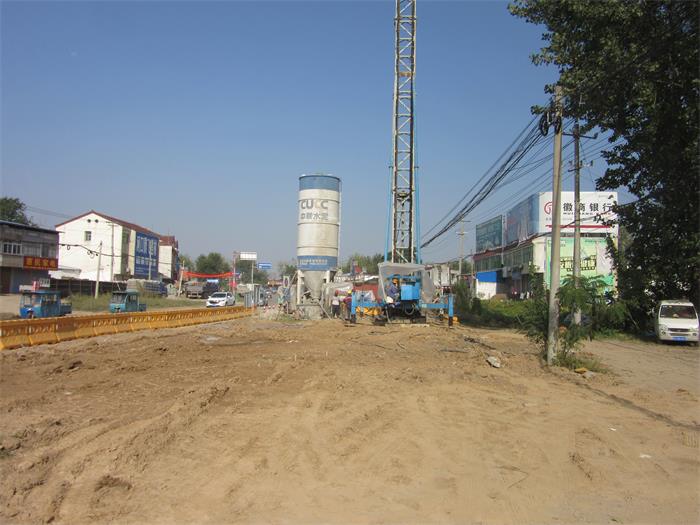

标:本月完成钢栈桥钢施工,照明系统、视频监控设施安装完毕,具备通行条件;进行桥坡段水泥土搅拌桩工艺试验。计划
10
月
10
日进行封路施工。
施工Ⅵ标:合同项目全部完成。下步工作重点为:完成分部工程验收、单位工程验收及完工结算。
施工Ⅷ标:合同项目基本完成。
施工
XXI
标:合同项目基本完成。剩余工程内容为植树、老井头涵拆除等。下步工作重点为:完成分部工程验收、单位工程验收及完工结算。
