来源:储龙胜 发布日期:2019-03-13 p >

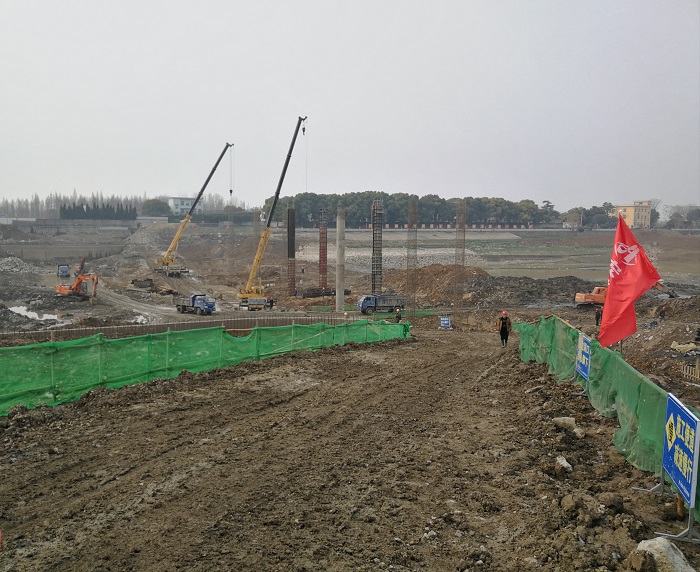

安徽省裕溪闸除险加固工程本月主要完成预应力预制空心板13片、预应力预制空心板张拉灌浆17片,累计完成53片,完成公路桥29#、30#墩柱钢筋制安、35#承台混凝土浇筑;完成节制闸下游翼墙钻孔灌注桩6根,累计完成26根,完成左岸翼墙底板垫层混凝土浇筑施工。截止目前,本工程闸塘清淤及土方开挖完成78760m3,土方回填完53500m3,水泥土换填完成7300m3,钢筋制安完成2912t,混凝土浇筑完成36592m3,下游围堰填筑完成62000m3,累计完成工程投资9877万元,占合同额的87.8%。
