工程进度情况:

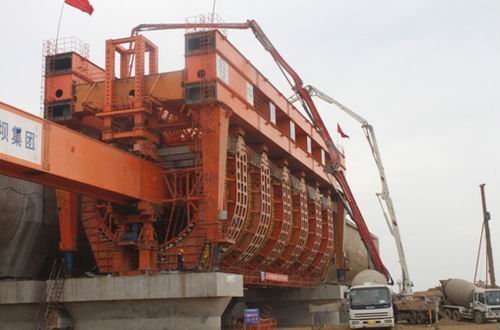

本月完成2榀槽身、8仓墩柱、5个盖梁,进口渐变段、进口闸室段土方开挖,退水渠闸室段垫层混凝土浇筑,出口段振冲碎石桩引孔495个。累计完成342根灌注桩、56个承台、44个墩柱、35个盖梁、8榀槽身、15183米振冲碎石桩。
2012年4月完成混凝土浇筑0.39万m3,完成土方开挖0.4万m3,完成土方回填1.81万m3,完成钢筋制安458.99t。截止2012年4月25日,累计完成混凝土浇筑6.81万m3,占合同工程量的50.9%;累计完成土方开挖14.85万m3,占合同工程量的99.0%;累计完成土方回填6.88万m3,占合同工程量的25.5%;钢筋制安完成6141.06t, 占合同工程量的43.6%;累计完成投资9765.13万元,占合同总额36.7%。
