2015年9月30日,安徽省裕溪闸除险加固工程上游围堰工程填筑正式开始,这也标志着该项目已跨进了向主体工程展开全面攻坚的新阶段。

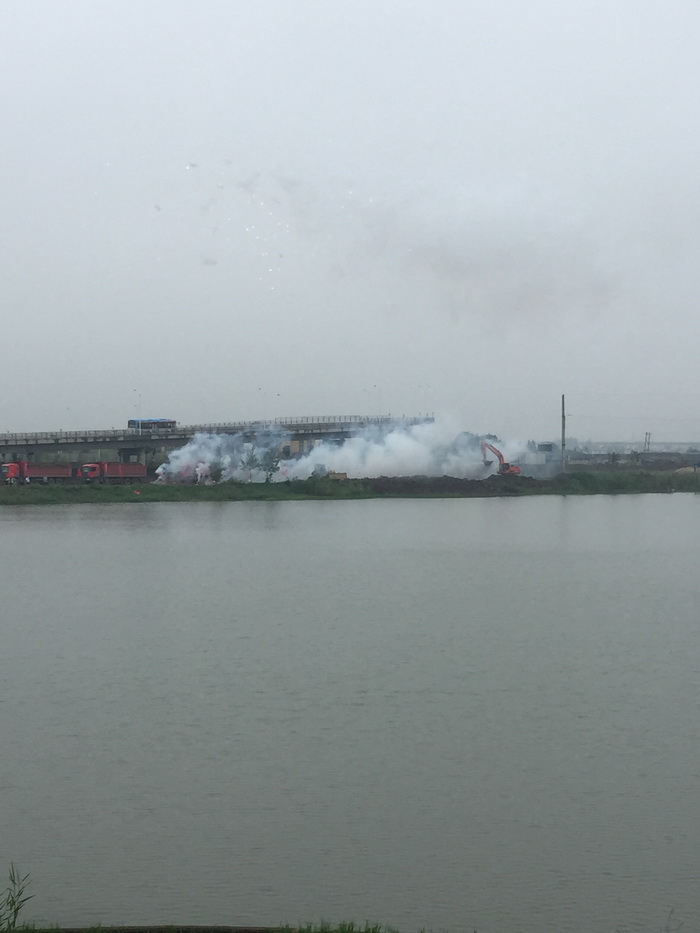

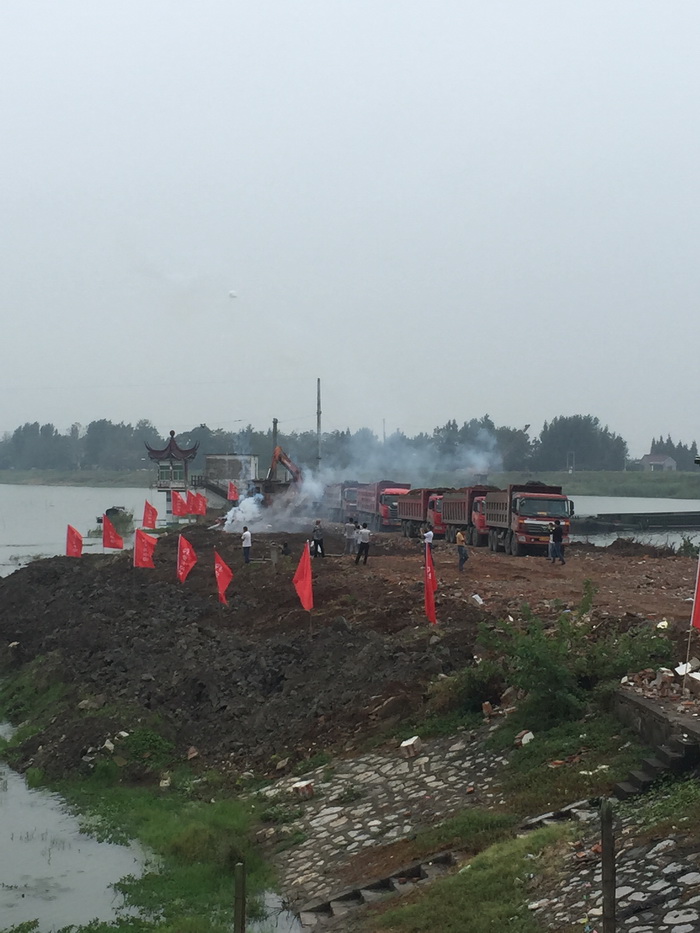

为保障后期主体工程施工,上游围堰应在10月31日前完成,在一个月的时间内完成8.65m高,197m长,填筑量65000m3的围堰,且土方需从25Km外运抵现场,施工强度大,风险因素高。
监理部会同参建各方,精心组织,认真谋划,上游围堰填筑时间比计划超前了10天,为后期施工争取了更多的时间。
