来源:胡竹华 发布日期:2012-10-31 p >

139+047~139+367段左岸渠坡排水板铺设

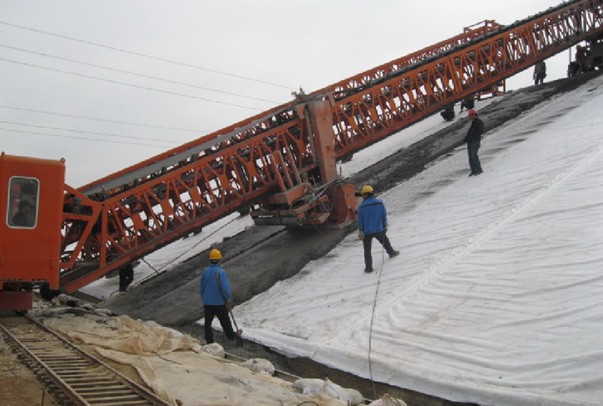

158+100~158+116段右岸渠坡混凝土衬砌施工
10月份,方城施工1~5标、安全监测标段主要进行渠道建筑物、渠渠交叉建筑物、左排建筑物、桥梁工程、渠道土石方开挖、土石方填筑、混凝土衬砌、安全监测仪器埋设等工作面的施工。
截止目前,10月份方城监理一标所辖五个施工标段,完成土石方开挖55.6万m3,累计完成1846.23万m3,占合同工程量的93.9%;完成土石方填筑39.9万m3,累计完成259.57万m3,占合同工程量的47.9%;完成混凝土浇筑2.7万m3,累计完成28.68万m3,占合同工程量的50.3%;完成施工投资7129万元,累计完成87692.5万元,占合同总价的64.3%。
