派河口泵站枢纽工程9月份简讯
来源:许文涛 发布日期:2018-10-09 p >
引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为
0+000
~
3+240
,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。
本月工程形象进度:
导流导航工程:除
0+730~1+130
、
1+230~1+330

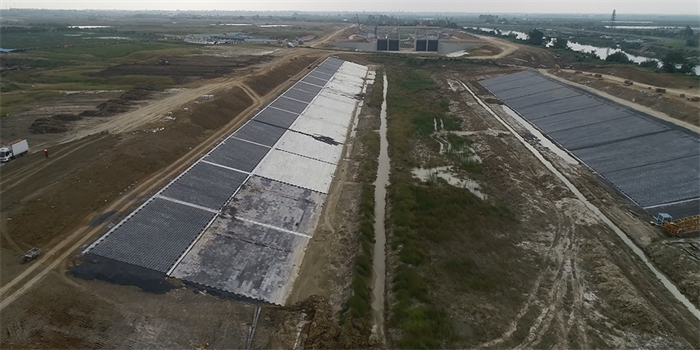

外,派河新筑堤防及分流岛已达到设计高程;莲花排涝站已拆除完成,基坑已回填至原始地面高程;预制块护坡
8.6m
高程以下完成约
7
0%

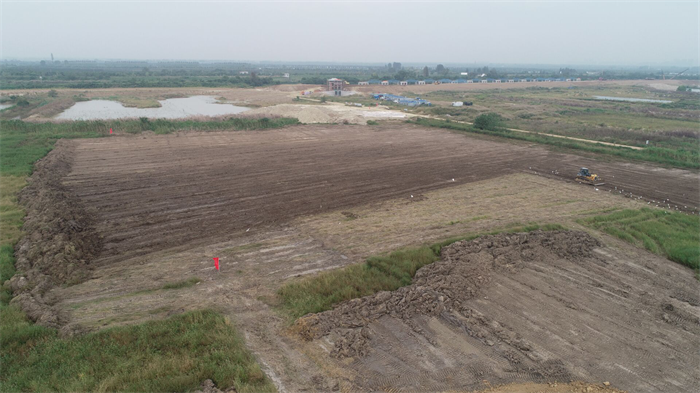

;完成节制闸桥面板吊装;庄房郢闸门及启闭机安装完成,厂房主体砼及内外墙砂浆粉刷已施工完成。
导流导航工程累计完成土方开挖约
72.3
万
m
3
;累计完成砼浇筑约
2.2
万
m
3
;累计填筑方量约
123
万
m
3
;钢筋制安完成约
1200t
;止目前累计完成产值约
5900
万元,约占派河口枢纽导流导航工程合同额的
72.5%
。
J001-2
派河口泵站工程:完成设计交桩及测量基准点的复核工作、完成现场原始地形测量;完成泵站及营区部位的清表工作;完成驻地、场站、施工道路标准化实施方案的评审;完成
100
米进场道路砼路面。
