派河口泵站枢纽工程8月份简讯
来源:许文涛 发布日期:2018-09-17 p >
引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为
0+000
~
3+240
,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。
本月工程形象进度:

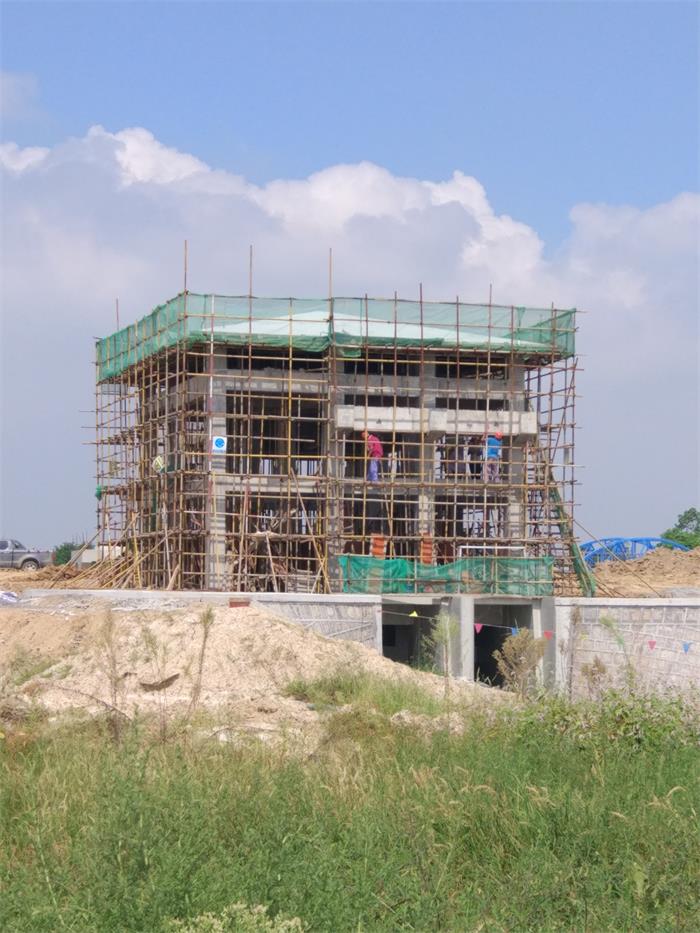

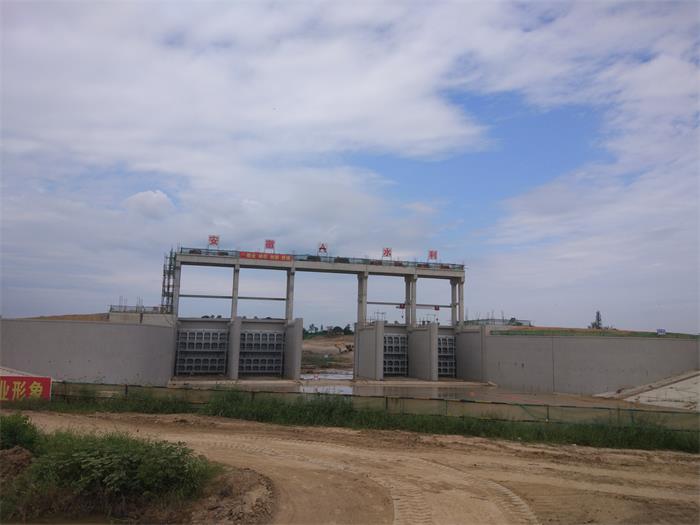

庄房郢泵站主副厂房主体浇筑完成;护砌工程已完成
0+808.9~1+088.9
(
280m
)高程
8.6m
以下左岸堤防护砌,正在进行高程
8.6m
压顶施工;锚地部位河道土方已基本开挖完成;派河新筑堤防及分流岛已达到设计高程。
导流导航工程累计完成土方开挖约
57.75
万
m
3
;累计完成砼浇筑约
1.73
万
m
3
;累计填筑方量约
121
万
m
3
;钢筋制安完成约
1192t
;止目前累计完成产值约
4700
万元,约占派河口枢纽导流导航工程合同额的
57.8%
。
