蚌浮段行洪区香浮段东段工程5月份简讯
来源:王波 发布日期:2018-06-08 p >
施工
XI
标:本月完成河道疏浚
3.5
万
m
3
,累计完成
272.5
万
m
3
,累计完成占合同量的
68.5%
;完成土方工程
0.5
万
m
3
,累计完成
207.7
万
m
3
,累计完成占合同量的
76.2%

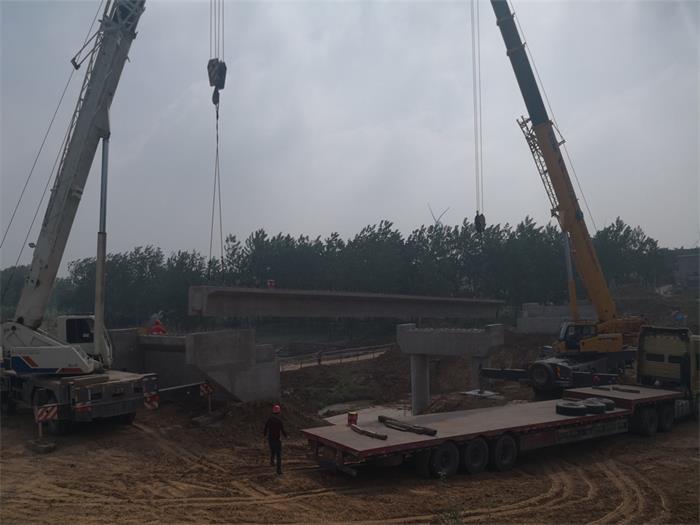

;靠山坝预制块护坡施工;垳庄桥、阎庄桥的梁板吊装、桥面铺装,垳庄桥护栏浇筑完成。
施工
XIV
标:本月完成河道疏浚
19
万
m
3
,累计完成
253.2
万
m
3
,累计完成占合同量的
82.7%
;完成土方工程
15
万
m
3
,累计完成
257.7
万
m
3
,累计完成占合同量的
98.1%
;行洪堤退建工程预制块护坡施工。
施工
XIX
标:本月河道疏浚未施工,累计完成
145
万
m
3
,累计完成占合同量的
99.9%
;完成土方工程
0.2
万
m
3
,累计完成
62.3
万
m
3
,累计完成占合同量的
88.1%
。
