来源:单耀 发布日期:2018-05-14 p >

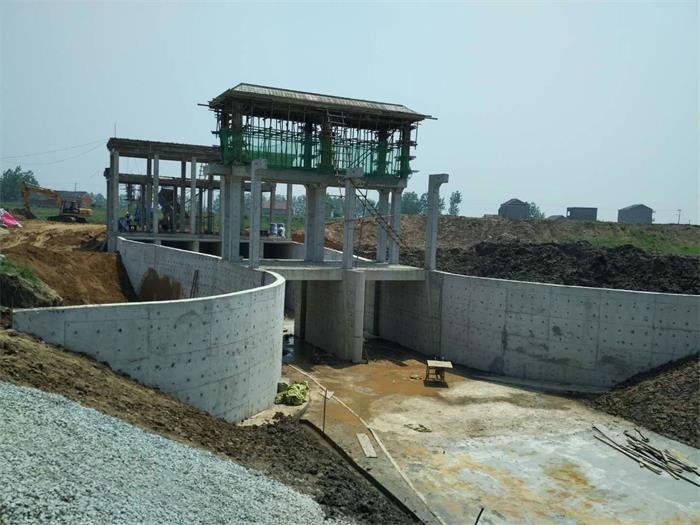

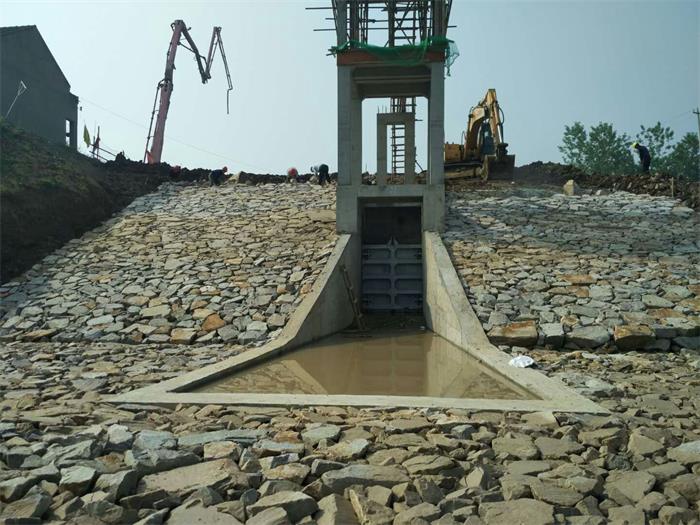

本项目主要工程内容为:泥塘沟右岸汪洋庙~福州渡2.76km堤段;幸福河庙前~赛口1.46km堤段;漳湖圩临湖堤赛口闸~荷包7.72km堤段,堤线总长15.88km;沿线涵闸拆除重建6座、整修加固6座、挖除复堤3座、堤顶道路等。本月工程形象进度:漳湖圩堤防填筑0.7万m3,累计完成土方20.3万m3。泥塘沟堤防填筑0.2km,土方0.4万m3,同庆站完成涵箱段复堤土方0.2万m3,至15.5m高程,完成前池护坦、翼墙等砼浇筑226m3,出口段干砌石,进水渠浆砌石护底护坡,主副厂房墙体砌筑、水泵、闸门安装完成。龙赛站完成涵箱段复堤土方0.2万m3,至14.9m高程,泵室段和前池段墙背土回填,前池段、进口段护坦、翼墙,启闭机房等砼浇筑共600m3,水泵、闸门安装完成,主副厂房填充墙正在砌筑。累计完成土方填筑44万m3,砼浇筑3106m3,钢筋制安340t,堆砌石320m3,本月完成投资230万元,累计完成投资2103.69万元;占合同额的51.68%。
