来源:杨丁杰 发布日期:2018-07-04 p >

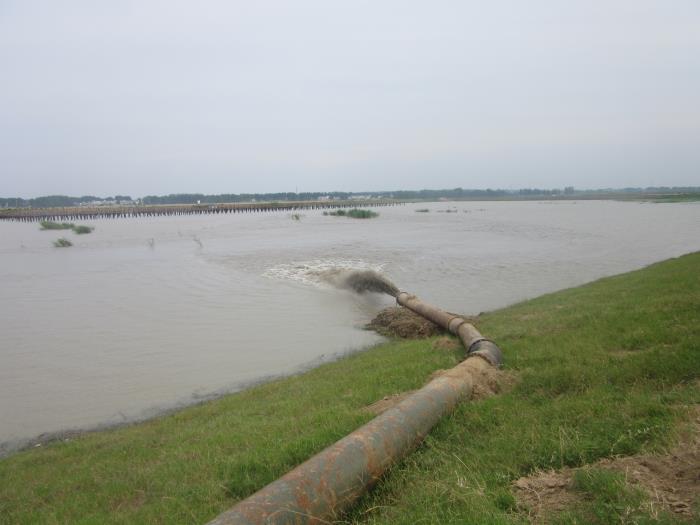

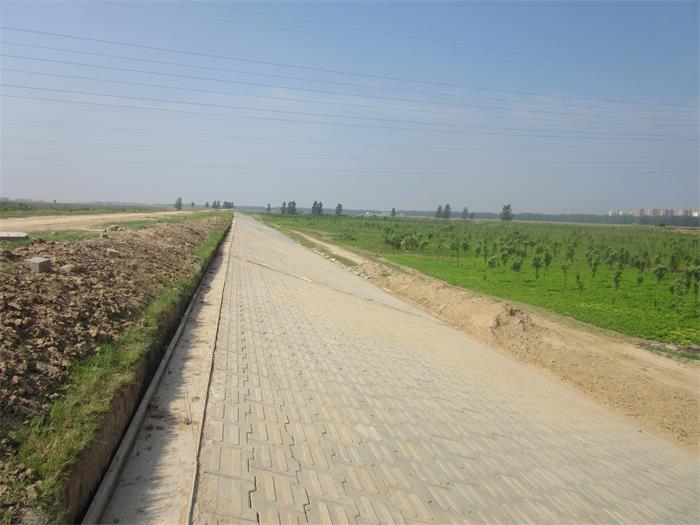

施工Ⅶ标:本月完成河道疏浚土方6万m3,累计完成河道疏浚183万m3,累计完成占合同量的90.1%;完成完成固脚、压顶及隔埂混凝土浇筑72.6m3,累计完成混凝土浇筑276.8m3,占合同量的25.7%;累计完成瓜子片垫层铺设400m3,占合同量的17.9%;累计完成预制块护坡铺设480m3,累计占合同量的18.0%;累计完成新堤土方填筑21.1万m3,累计完成占合同量的75.2%;累计完成植树1500棵,占合同量的23.7%;完成新建堤防(2+995~3+740段)压渗平台草籽撒播。施工Ⅷ标:本月对已投入使用的PN1-2#排泥场二、三区泥水分离设施进行维护及监测数据采集等。施工XX标:本月完成河道疏浚土方30万m3,累计完成河道疏浚203万m3,累计完成占合同量的70.1%;完成新建堤防土方填筑0.2万m3,累计完成新堤土方填筑39万m3,累计完成占合同量的88.6%;施工XXI标:本月完成压顶及隔埂混凝土浇筑104m3,累计完成混凝土浇筑695m3,占合同量的100.0%;完成河道疏浚4万m3,累计完成河道疏浚125万m3,累计完成占合同量的98.4%;累计完成植树2128棵,占合同量的63.3%;完成预制块护坡顶面以上(9+890~11+186.3段)坡面草籽撒播。施工XXIX标:受房屋征迁进度及五河大桥设计变更影响,五河大桥接长工程暂不具备开工条件。施工Ⅵ标:合同项目全部完成。
