来源:许文涛 发布日期:2018-05-14 p >

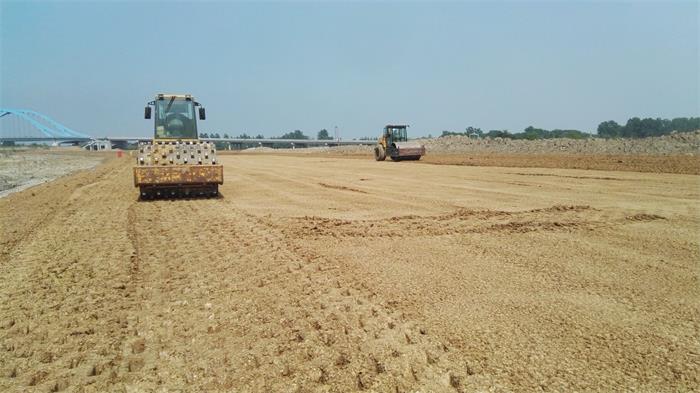

引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+000~3+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。本月工程形象进度:节制闸启闭机台梁板连系梁浇筑完成,边孔胸墙浇筑完成,边孔交通桥面板预制完成;庄房郢泵站埋件及水泵安装完成,埋件二期砼浇筑完成,前池浆砌石挡墙砌筑至6.5m高程。闸上锚地墩柱砼全部完成,完成15片钢引桥吊装。导流导航工程累计完成土方开挖约51.4万m3;累计完成砼浇筑约1.5万m3;累计填筑方量约56万m3;钢筋制安完成约1143t;截止目前累计完成产值约3500万元,约占派河口枢纽导流导航工程合同额的43%。
