来源:杨丁杰 发布日期:2018-05-14 p >

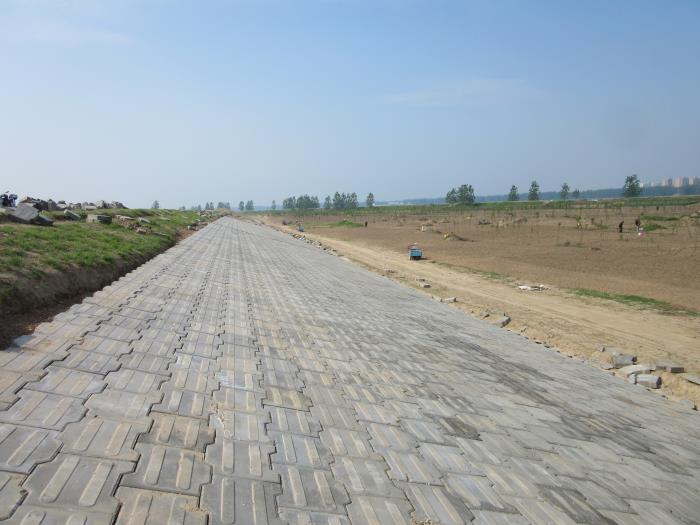

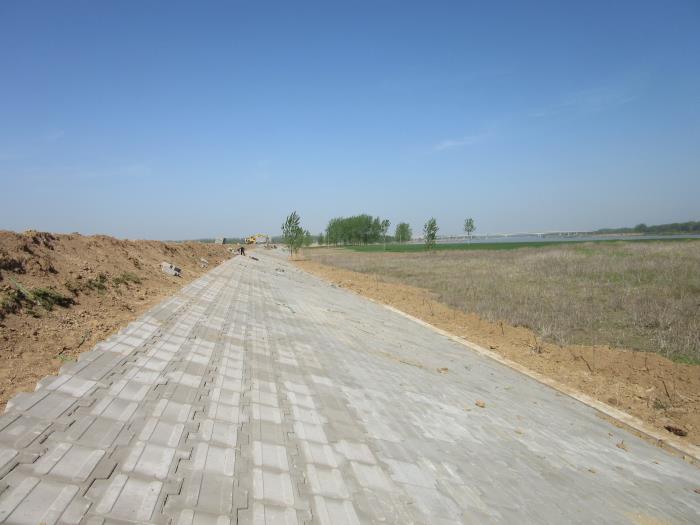

施工Ⅶ标:本月完成河道疏浚15万m3,累计完成河道疏浚177万m3,累计完成占合同量的87.6%;预制块护坡铺设60m3,累计完成预制块护坡铺设240m3,累计占合同量的9.0%;累计完成瓜子片垫层铺设200m3,占合同量的9.0%;累计完成混凝土浇筑90m3,占合同量的8.4%;累计完成新堤土方填筑21.1万m3,累计完成占合同量的75.2%;累计完成植树1500棵,占合同量的23.7%。施工Ⅷ标:本月对已投入使用的PN1-2#排泥场二、三区泥水分离设施进行维护及监测数据采集等。施工XX标:本月完成河道疏浚26万m3,累计完成河道疏浚173万m3,累计完成占合同量的59.9%;完成土方填筑2万m3,累计完成新堤土方填筑38.8万m3,累计完成占合同量的88.2%;完成压渗平台土方填筑0.11万,累计完成压渗平台土方填筑2.29万m3,累计完成占合同量的100%。施工XXI标:本月完成河道疏浚5万m3,累计完成河道疏浚121万m3,累计完成占合同量的95.3%;预制块护坡铺设1261m3,累计完成预制块护坡铺设1801m3,占合同量的100.0%;瓜子片垫层铺设1051m3,累计完成瓜子片垫层1501m3,占合同量的100%;固脚混凝土浇筑218m3,累计完成混凝土浇筑474m3,占合同量的68.2%;植树2128棵,占合同量的63.3%。施工XXIX标:受房屋征迁进度及五河大桥设计变更影响,五河大桥接长工程暂不具备开工条件。施工Ⅵ标:合同项目全部完成。
