引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+000~3+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。
本月工程形象进度:

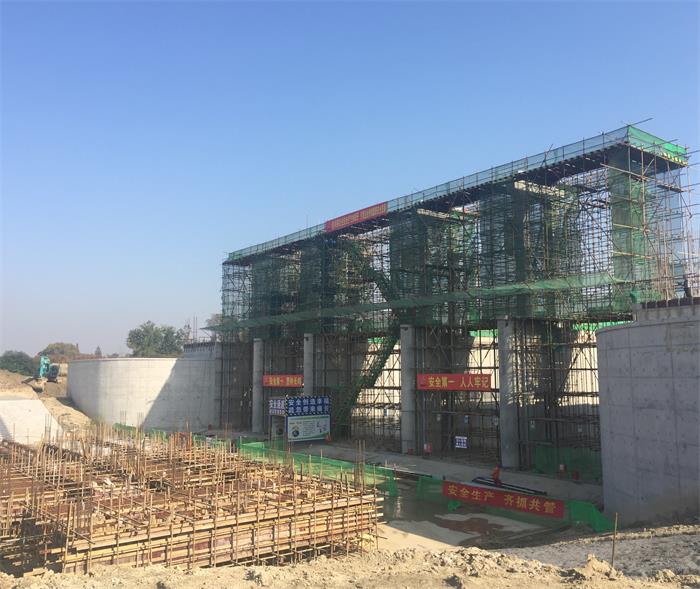

节制闸部位闸室段▽13.0m高程以下砼已全部完成,闸室段▽13.0m高程以上启闭机梁浇筑4片,2#~5#排架柱浇筑完成,墙后回填土至▽8.6m高程;庄房郢泵站完成涵洞、U型槽、泵室流道层浇筑;闸上锚地灌注桩(共100根)施工完成。导流导航工程累计完成土方开挖约152802m3;累计完成砼浇筑约11104m3;累计填筑方量约64940 m3;钢筋制安完成约728t;截止目前累计完成产值约2000万元,约占派河口枢纽导流导航工程合同额的24.6%。
