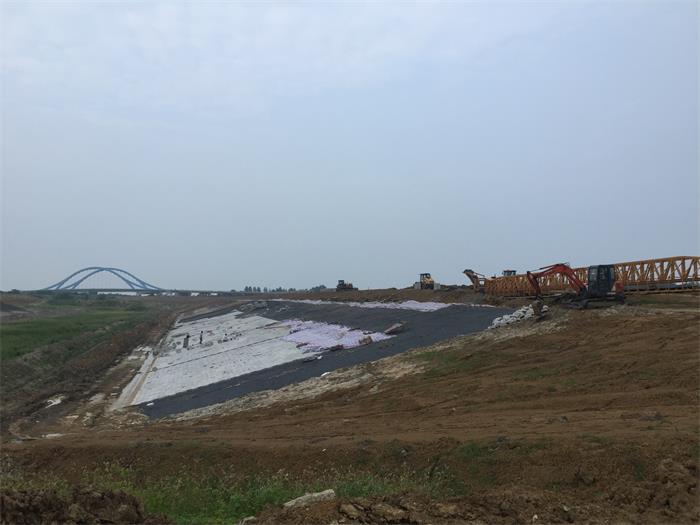

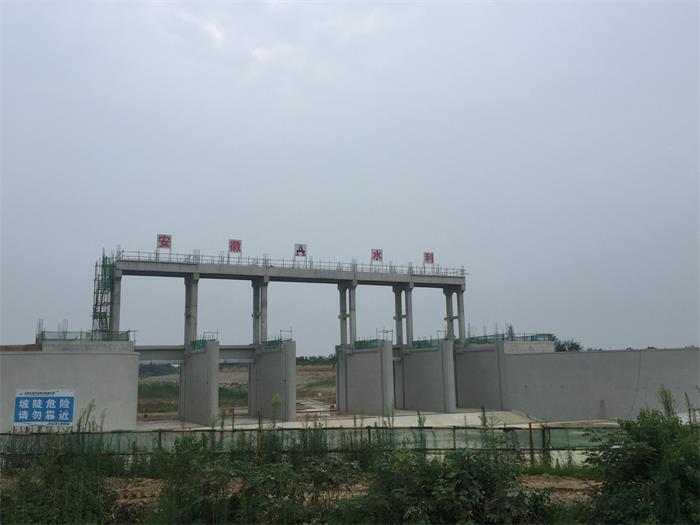

引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+000~3+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。本月工程形象进度:节制闸进行左右岸墙后土方回填;庄房郢部位前池挡墙施工完成,主、副厂房13.3m高程以下梁、柱及液压站9.7m高程以下梁、柱浇筑完成、引渠砌石护底完成;0+830-1+130段垫层铺筑及护脚浇筑完成,1+030-1+130段6.0m高程以下护砌完成;1+830-2+230段开挖完成。0+330~1+130填筑至11.10m高程,1+330~1+630筑至9.8m高程,1+630~2+330填筑至12.20高程,2+330~2+630填筑至10.20m高程,2+630~2+730左岸堤防填筑至9.0m高程,0+600~1+000、1+100~1+680分流岛填筑10.0m高程。导流导航工程累计完成土方开挖约53.8万m3;累计完成砼浇筑约1.6万m3;累计填筑方量约95.6万m3;钢筋制安完成约1158t;截止目前累计完成产值约4100万元,约占派河口枢纽导流导航工程合同额的50%。
