来源:许文涛 发布日期:2018-04-11 p >

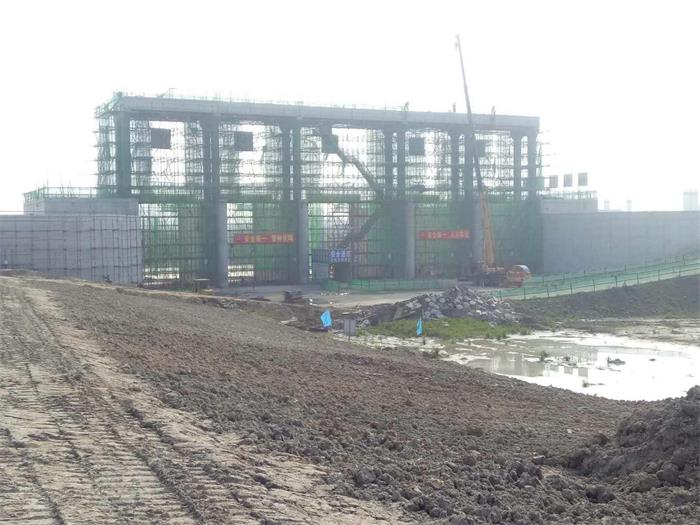

引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为0+000~3+240,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。本月工程形象进度:节制闸主体工程完成,本月完成预制交通桥梁板预制14片(共28片,中孔7片除外)。庄房郢泵站9.7m高程以下结构及土方回填已完成,前池底板及挡墙底板已完成。本月开展埋件施工及前池砌石挡墙施工。闸上锚地本月完成1个承台及4个上部结构施工。累计完成:靠船墩16个承台及15个上部结构。导流导航工程累计完成土方开挖约44万m3;累计完成砼浇筑约14882m3;累计填筑方量约48万m3;钢筋制安完成约1098t;截止目前累计完成产值约3300万元,约占派河口枢纽导流导航工程合同额的40.6%。
