小合分线工程6月份简讯
来源:王丽君 发布日期:2019-07-04 p >

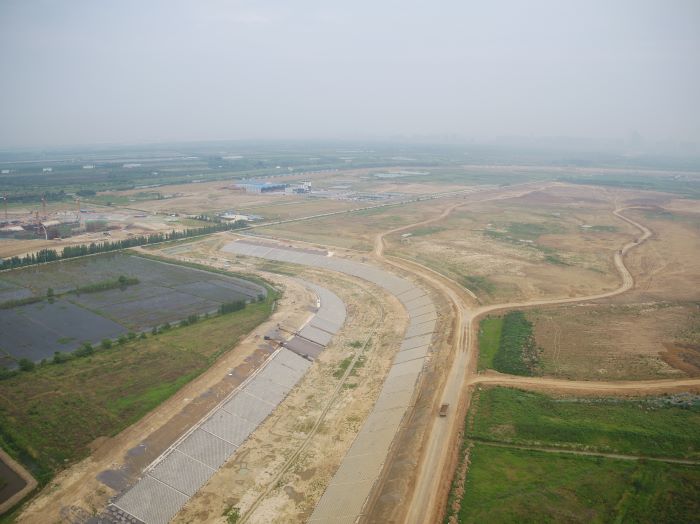

引江济淮工程小合分线工程主要施工内容包括杭埠河倒虹吸、河道开挖、堤防填筑、膨胀土治理、护坡、
13
座跨河桥梁、
2
座管护道路桥梁、两岸管护道路、板桩墙、
3
座渡槽、
1
座穿堤涵、
1
座跌水、监测等。
Y003
标
本月完成土方开挖约
33
万
m
3
,累计完成土方开挖约
534
万
m
3
,占合同工程量的
48.3%
;本月累计完成土方填筑
5
万
m
3
,占合同工程量的
24.3%
;完成水泥土换填约
1500m
3
,占合同工程量的
0.19%
;本月完成砼浇筑
200m
3
,累计完成砼浇筑
2.99
万
m
3
,占合同工程量的
18.1%
;本月完成砼预制块铺设约
0.39
万
m
2
,
累计完成砼预制块铺设约
4.14
万
m
2
,占合同工程量的
4.8%
。截至
6
月底累计完成产值
18371.12
万元,约占合同额的
24.6%
。
Y002
标本月完成土方开挖约
11.4
万
m
3
,累计完成土方开挖约
12.4
万
m
3
,占合同工程量的
4.5%
;完成土方填筑约
2
万
m
3
,累计完成土方填筑约
2
万
m
3
,占合同工程量的
0.7%
。截至
6
月底累计完成产值
2705.73
万元,约占合同额的
8.6%
。
