来源:王波 发布日期:2018-07-03 p >

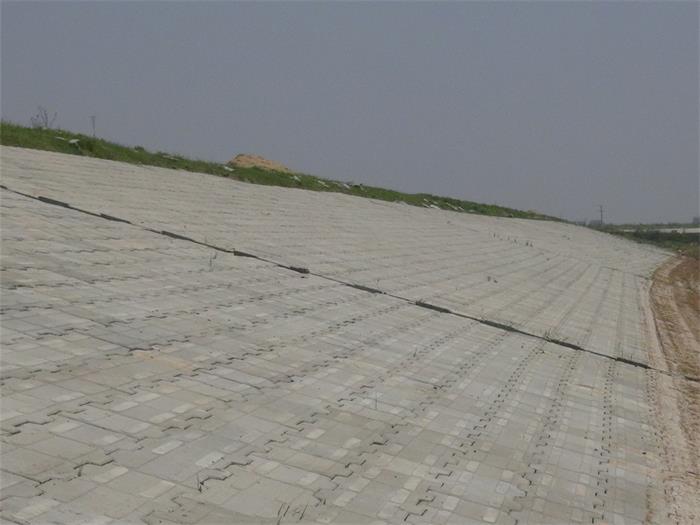

施工XI标:本月完成河道疏浚0.5万m3,累计完成273万m3,累计完成占合同量的68.6%;完成土方工程0.2万m3,累计完成207.9万m3,累计完成占合同量的76.3%;靠山坝预制块护坡施工;垳庄桥、阎庄桥的引道土方填筑、桥梁锥坡预制块等施工。施工XIV标:本月完成河道疏浚5.5万m3,累计完成258.7万m3,累计完成占合同量的84.5%;完成土方工程3万m3,累计完成260.7万m3,累计完成占合同量的99.2%;行洪堤退建工程预制块护坡施工。施工XIX标:本月河道疏浚未施工,累计完成145万m3,累计完成占合同量的99.9%;土方工程未施工,累计完成62.3万m3,累计完成占合同量的88.1%;行洪堤退建工程预制块护坡施工。
