施工Ⅰ标段主要进行分洪道溢流堰5#堰体钢筋、模板制安(▽17.0~18.5m)及涵管控制段C25混凝土浇筑,累计完成16块;溢流堰两侧挡土墙浆砌石施工,2014年9月19日分洪道土方工程及12孔节制闸下游左岸导流堤加固工程分部工程通过验收。

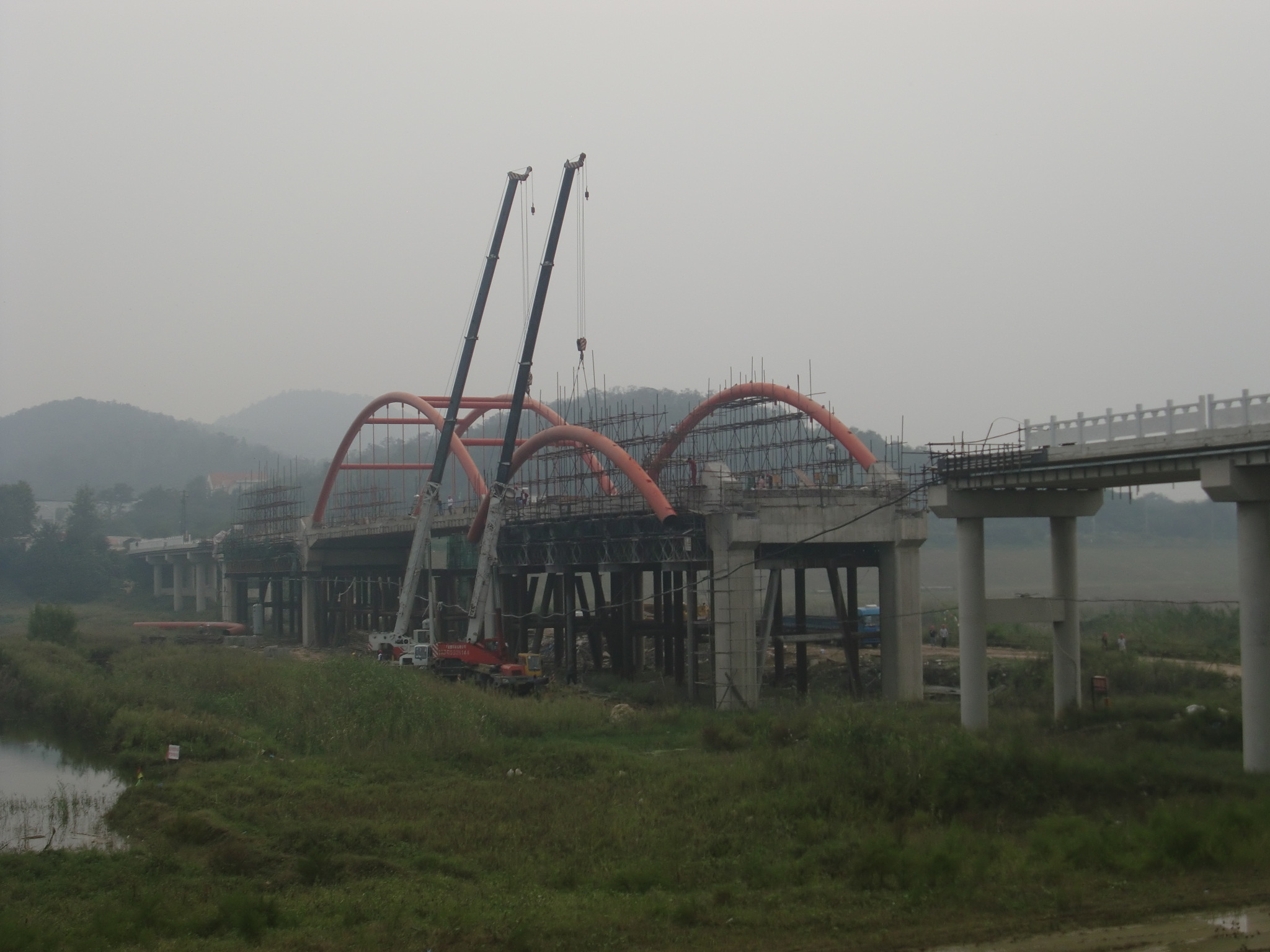

施工Ⅱ标段主要进行防汛交通桥主桥两边跨端横梁二期混凝土浇筑;5#~6#边跨横梁、系梁第一次张拉灌浆及上下游拱肋吊装和焊接;主7#~8#边跨系梁第一次张拉灌浆;新船闸扩建交通桥人行道板钢筋绑扎施工。
防汛调度信息化工主要进行了管理处装修方案的选定,湿地光缆电缆的敷设,调度信息化软件的开发集成;完成了闸上补光灯的安装和调试。
