张树闸除险加固工程6月份简讯
来源:傅建 发布日期:2018-07-04 p >

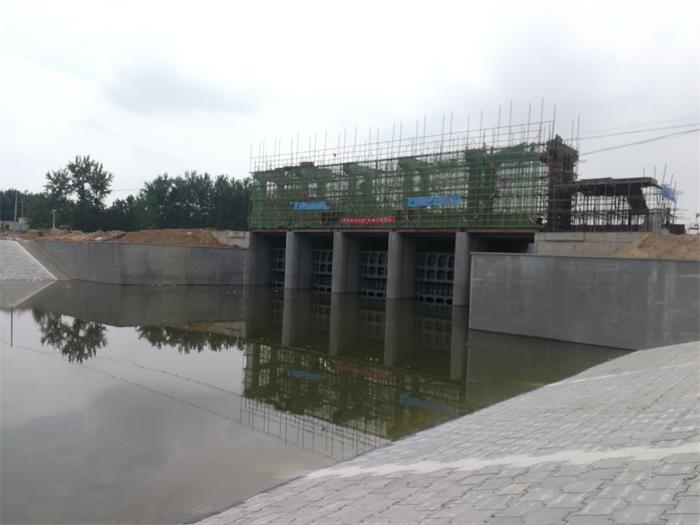

张树闸除险加固工程本月完成上下游翼墙墙后回填土、空箱案墙内回填土以及盖板浇筑,完成上下游重力式挡土墙浇筑,完成上下游预制块护坡施工,上游围堰拆除,初步具备通水条件。
至目前位置,已完成土方开挖
28353.8m
3
,土方回填
11784m
3
,水泥土换填
1925m
3
,混凝土浇筑
5750m
3
,完成金额
1175
万元,占总金额
79.1%
。
