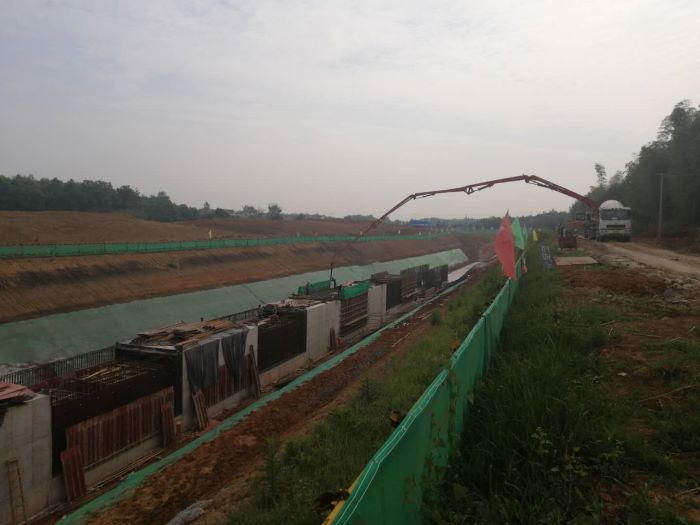

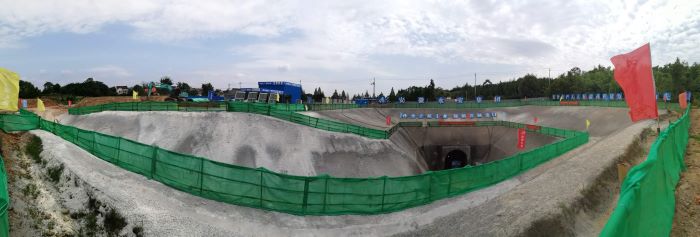

施工一标:本月主要进行了明挖段7+744-7+825段箱涵施工、明挖段7+830-7+900段基坑开挖、明挖段(7+416.25~7+552.5)段箱涵螺栓孔处理、岩洞进口临时支护及施工便道。累计完成土方开挖11万m3,石方明挖2.5万m3,钢筋制安621t,混凝土浇筑4400m3,岩洞进尺10m,累计完成投资约2632万元,占总合同的18.5%。
