城东湖闸加固工程5月简讯
来源:冯松 发布日期:2019-06-06 p >
城东湖闸加固工程主要建设内容:老闸维修加固及扩建
5
孔新闸,扩建新闸中孔设通航孔。本月形象进度:

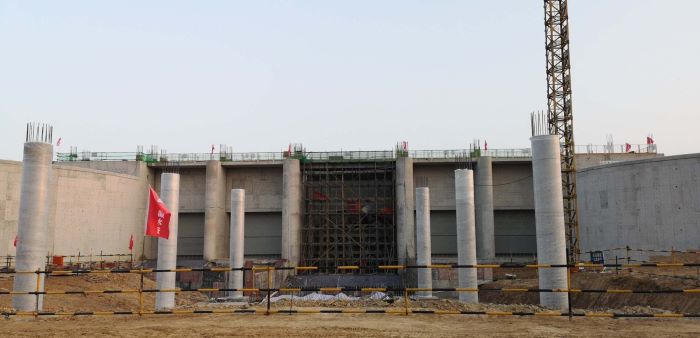

闸门已吊装安装完成,交通桥预制梁吊装已完成,淮河侧、东湖侧翼墙已全部完成,通航孔已完成,墙后回填土已完成,
本月完成土方开挖
0m
3
,累计完成
71%
,土方回填
3000m
3
,累计完成
60%
,
混凝土
3000m
3
,累计
完成
60%
,钢筋制安
200t
,累计
完成
52%
,投资
320
万元,累计
完成
59%
。
