来源:谢尚奎 发布日期:2018-06-08 p >

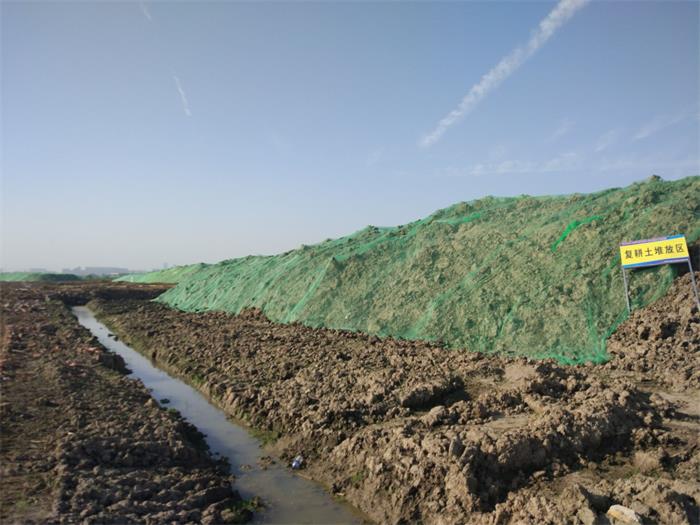

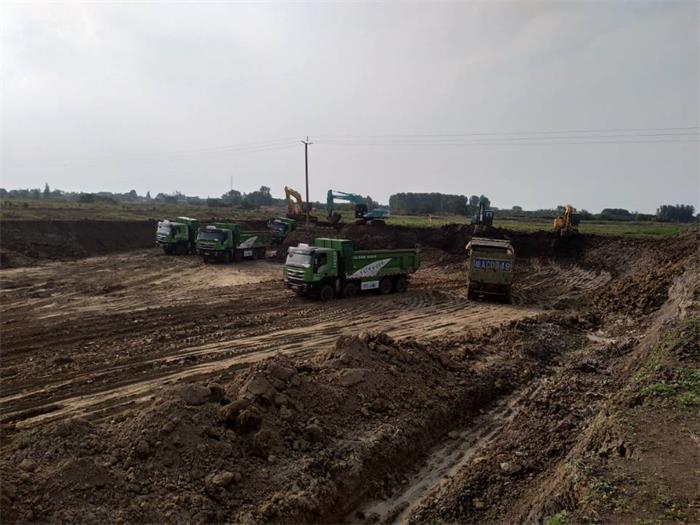

、 小合分线工程主要施工内容包括杭埠河倒虹吸、河道开挖、堤防填筑、膨胀土治理、护坡、13座跨河桥梁、2座管护道路桥梁、两岸管护道路、板桩墙、3座渡槽、1座穿堤涵、1座跌水、监测等。Y003标工程总投资8.4亿元。本月主要完成拌合站料场基础、工地试验室和钢筋场建设,完成土方开挖约15万m3,累计完成约27.5万m3;完成土方清表约20万m3,累计完成约35万m3;完成临时道路修筑约0.8km,累计完成约3.3km。正在进行U型板桩墙试验段工艺试验桩检测。截至目前Y003标工程累计完成产值3012万元,约占合同额的3.6%。
