派河口泵站枢纽工程10月份简讯
来源:高宏丽 发布日期:2018-11-09 p >
引江济淮派河口泵站枢纽工程占据派河河道的起讫桩号为
0+000
~
3+240
,包含泵站、船闸、节制闸、庄房郢站、派河船闸闸上锚地、河道开挖及疏浚、堤防退建及护坡等工程内容。
本月工程形象进度:

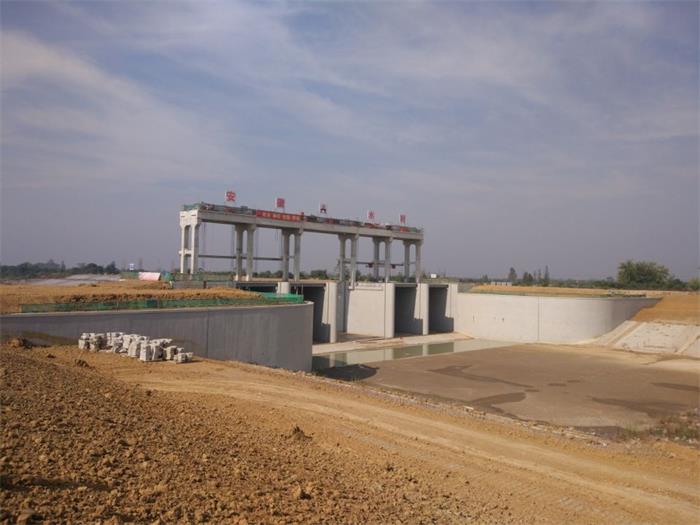

导流导航工程:派河新筑堤防及分流岛已达到设计高程;节制闸启闭机电机更换完成;庄房郢厂房及启闭机房内墙粉刷已施工完成;预制块护坡
8.6m
高程以下除原施工道路部位及水下铰链护坡外,其余部位已基本完成。

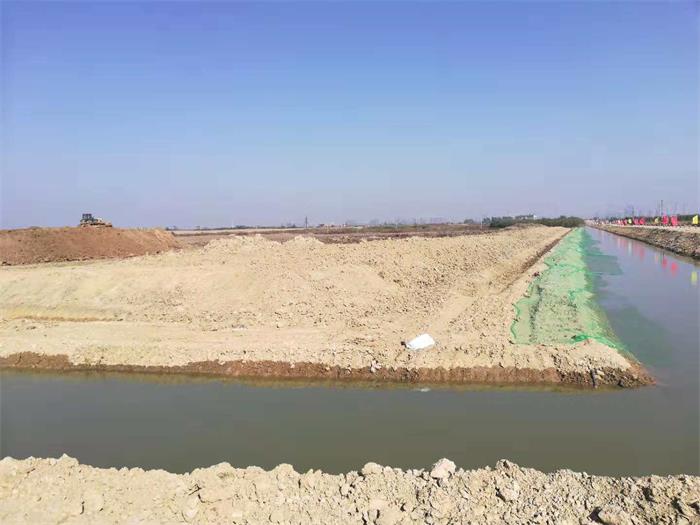

导流导航工程累计完成土方开挖约
80
万
m
3
;累计完成砼浇筑约
2.8
万
m
3
;累计填筑方量约
134
万
m
3
;钢筋制安完成约
1200t
;止目前累计完成产值约
6000
万元,约占派河口枢纽导流导航工程合同额的
73.7%
。
J001-2
派河口泵站工程:完成
800
米进场砼道路施工,累计完成约
60%
;项目驻地办公、生活用房基本搭建完成,初步具备人员入住条件;泵站基坑土方开挖完成约
12
万
m
3
。
